您現在的位置:首頁 > IT資訊 > 國內認證 > 2011年5月案例題分析(高級)--范圍管理

2011年5月案例題分析(高級)--范圍管理

2015-01-30 16:01:06 | 來源:中培企業IT培訓網

試題一(25分)
      某公司承接了一個銀行業務系統的軟件開發項目,質量要求非常高。項目經理小趙制定了項目的整體計劃,將項目劃分為需求、設計、編碼和測試四個階段,他將測試階段預留了大量時間,以便開展充分的測試工作。

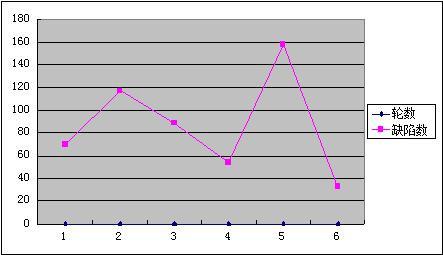

      需求分析完成后,項目組編寫了《需求分析報告》,項目經理小趙召集部分骨干人員召開評審會。為了盡快進入下一階段工作,評審會從早上9點一直開到晚上9點,終于把全部的文件都審完了。評審組找到了幾處小問題,并當場進行了修改,項目經理宣布可以進入設計階段了。編程結束后,進入了測試階段。第一輪測試,發現了70個缺陷。項目組對發現的缺陷進行了修改,又重新提交了測試。第二輪又發現了100多個缺陷,就這樣反復修改和測試,直到第六輪,發現了33個缺陷。各輪發現的缺陷數如下:

      這時,小趙終于松了一口氣,由于第六輪只剩下33個缺陷,他覺得測試工作應該很快就會結束了。
【問題1】(10分)
      請分析此項目的質量管理過程中存在哪些問題。
【問題2】(9分)
      請在答題紙上標出縱坐標的刻度值,并畫出測試缺陷的趨勢圖。根據趨勢圖分析“小趙覺得測試工作很快就會結束了”是否有道理,并分析原因。
【問題3】(3分)
      請結合軟件生命開發周期分析軟件存在缺陷的可能原因。
【問題4】(3分)
      請結合實際經驗說明軟件項目的質量管理工作應重點完成哪些工作。
參考答案:
【問題1】(6分)
      (1)沒有制定單獨的質量管理計劃,也沒有安排質量管理人員;
      (2)沒有實施質量保證工作;
      (3)在項目重大里程碑處沒有對階段成果進行評審,無法確保結果和預期目標一致;
      (4)技術評審會沒有關注于發現問題,沒有達到預期效果;
      (5)設計文件未經過正式評審,可能沒有發現設計文件中的錯誤;
      (6)評審會召開時間過長,也沒有起到質量控制的作用;
      (7)在進入項目下一重要階段前沒有進行評審;
      (8)重要項目干系人或客戶沒有參加需求評審會,可能導致最終對需求的理解不能達成一致。
【問題2】(9分)

      小趙分析得沒有道理。因為趨勢線上下波動很大,不能得出下一輪測試缺陷數必然減少的結論。最后一輪測試缺陷次數雖然減少,但是,缺陷沒有經過回歸測試,新的缺陷可能還會產生。系統也沒有經過集成測試,也可能還有新的缺陷產生。
【問題3】(3分)
      需求缺陷、設計缺陷、編碼缺陷、測試不充分。
【問題4】(3分)
      (1)要制定出切實可行的質量管理計劃;
      (2)應安排獨立于項目組的QA人員負責QA工作;
      (3)對軟件開發過程實施質量保證;
      (4)加強技術評審工作,注重對需求、設計等文檔的技術評審工作;
      (5)注重測試工作,應安排相對獨立的測試人員;
      (6)對發現的缺陷進行統計分析,確保最終的軟件產品質量符合要求。

主站蜘蛛池模板: 三区四区在线视频 | 欧美乱偷一区二区三区在线 | a国产免费 | 黄色免费大全 | 日本免费看片 | 五月激情六月综合 | 19禁国产精品福利视频 | 国产一区二区片 | 亚洲欧美久久久久一区二区三区 | 精品久久久一二三区 | 夜色爽爽 | 亚洲国产精品日本无码十八禁 | 91精品福利 | 欧美又粗大人妖一进一出 | 色偷偷88888欧美精品久久久 | 亚洲一二三区不卡 | 日本岛国片在线观看一区二区 | 又黄又爽又色成人免费体验 | freerideoxxx性欧美| 日韩一区欧美一区 | 91av免费 | www.97视频| 欧美精三区欧美精三区 | 亚洲毛片欧洲毛片国产一品色 | 深夜福利在线观看视频 | 中文字幕一区在线观看视频 | 日韩欧美国产三级 | 久久高清内射无套 | 亚洲综合中文网 | 99热精品久久只有精品 | 久草资源站 | 欧美激情精品久久久 | 中文字幕精品一区二区三区在线 | 手机成人影视 | 一区二区三区日 | 免费的av| av福利电影 | 男人狂桶女人高潮嗷嗷叫 | 在线观看免费视频的网站 | 特黄特色特刺激视频免费播放 | 日本天堂网站 |
